博茨瓦纳电厂#1炉小修顺利结束

来源:博茨瓦纳项目        发布日期:2025年09月18日

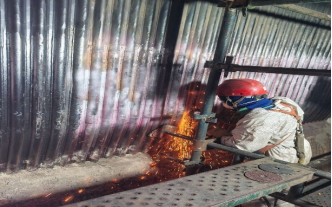

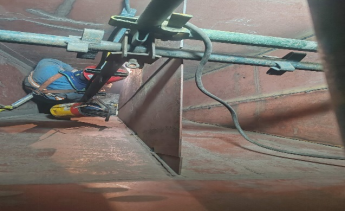

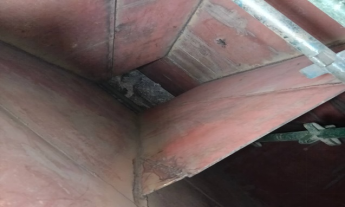

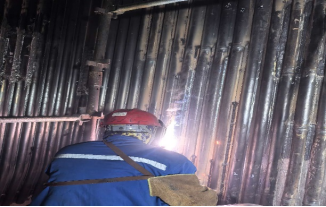

9月17日随着最后一张工作票关闭。标志着#1炉检修顺利结束。此次检修合计更换水冷壁管265根、对一二次风机入口隔板全部更换、同时对外置床管排鳍片重新进行焊接。原定工期42天而实际工期30天,比原计划提前15天。检修项目全部一次性通过验收,再次获得业主和监理的一致认可。

此次检修之所以能提前完成是和全体龙宇人上下一心、团结合作分不开的。全体施工人员秉承着早施工结束早发电的信念 、加班加点、发扬不怕苦不怕累的精神。并在检修过程中,积极探索新的检修方法和技术,提高了检修效率和质量。同时在检修过程中严格遵守安全操作规程,确保检修工作的安全进行。

我们将认真总结本次检修工作的经验教训,不断改进工作方法,提高检修效率和质量,为机组顺利运行保驾护航。











博茨瓦纳项目部

2025年9月
